這是我們面向工廠和倉庫專案的消防系列第一篇,回答三個問題:哪些工程須進行消防設計審查、誰審查什麼、消防警察的審查如何進行。主要依據為第 55/2024/QH15 號《消防與救援法》(2025 年 7 月 1 日起施行,經第 118/2025/QH15 號法律和第 135/2025/QH15 號《建設法》修訂;2026 年 3 月 23 日合併文字 58/VBHN-VPQH)、第 105/2025/ND-CP 號議定和第 347/2026/ND-CP 號議定(2026 年 9 月 15 日起施行)。
1. 設計須涵蓋 7 組要求
《消防法》第 16 條第 1 款要求專案和設計提供以下消防安全方案:
- a) 防火間距;
- b) 消防救援道路、場地和空地;
- c) 疏散通道;
- d) 耐火等級、防火分割槽和防止火災蔓延;
- đ) 防排煙;
- e) 消防用電系統;
- g) 消防裝置和系統。
在技術層面,上述要求主要規定於建築與工程防火安全國家技術規範 QCVN 06:2022/BXD(隨第 06/2022/TT-BXD 號通知釋出,2023 年 1 月 16 日起施行)及第 1 號修改單:2023(第 09/2023/TT-BXD 號通知,2023 年 12 月 1 日起施行);建設部於 2026 年 9 月 28 日釋出了合併文字 92/VBHN-BXD。
2. 哪些工業工程須進行消防設計審查?

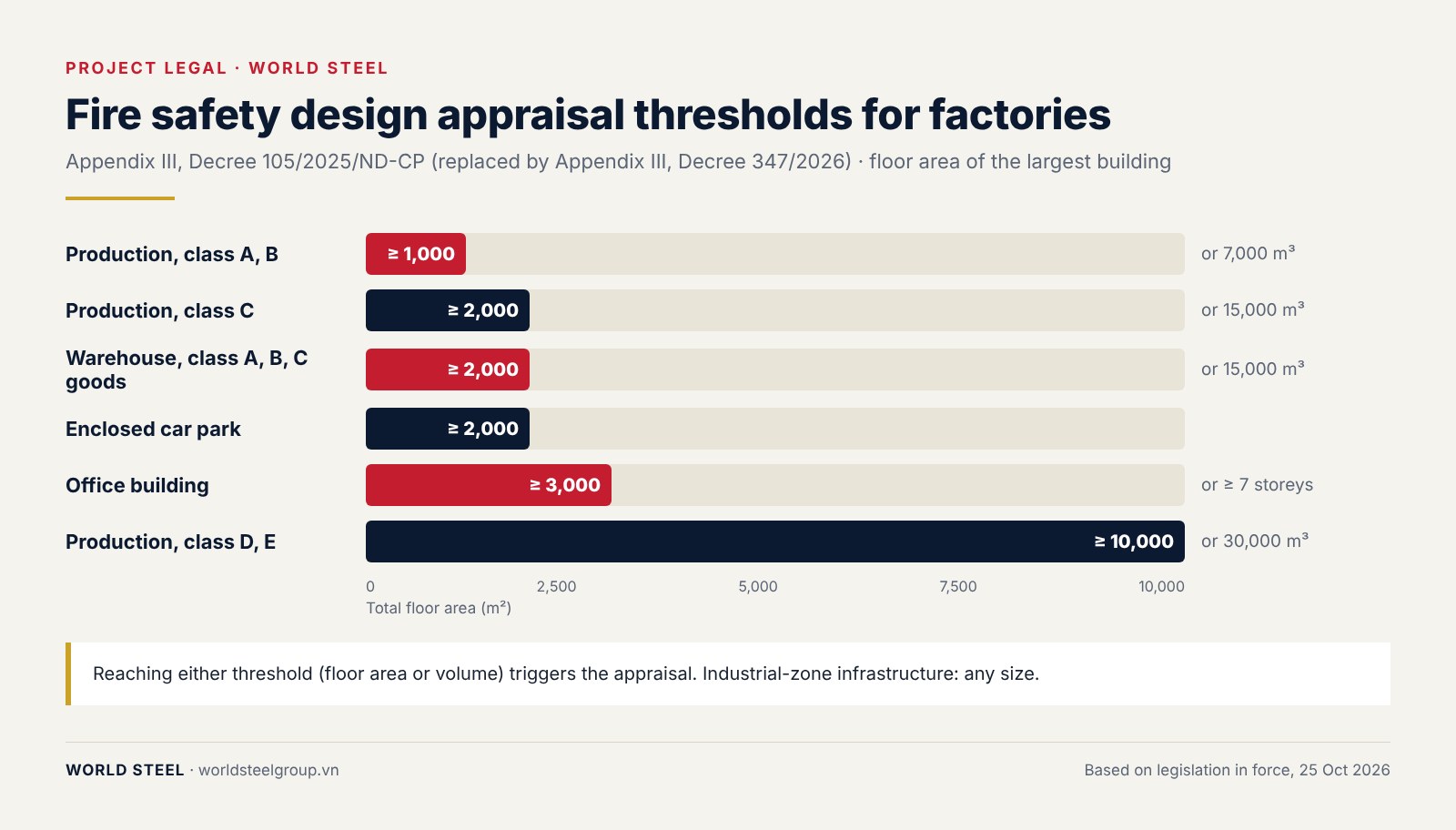

清單載於第 105/2025/ND-CP 號議定附錄 III,已由第 347/2026/ND-CP 號議定附錄 III 替換。工廠專案常見的適用專案如下:
| 專案 | 工程型別 | 審查門檻 |
|---|---|---|
| 9.d | 設有火災爆炸危險等級 A、B 生產廠房的工業生產工程 | 體積 7,000 m³ 以上或總建築面積 1,000 m² 以上 |
| 9.d | 火災危險等級 C 的生產廠房 | 體積 15,000 m³ 以上或總建築面積 2,000 m² 以上 |
| 9.d | 火災危險等級 D、E 的生產廠房 | 體積 30,000 m³ 以上或總建築面積 10,000 m² 以上 |
| 10 | 存放火災爆炸危險等級 A、B、C 貨物的倉庫 | 體積 15,000 m³ 以上或總建築面積 2,000 m² 以上 |
| 9.b | 發電廠;變電站 | 110 kV 及以上變電站 |
| 7 | 辦公樓 | 7 層及以上,或總建築面積 3,000 m² 以上 |
| 11 | 工業區、工業叢集技術基礎設施 | 不限規模 |
| 12 | 室內汽車和摩托車停車場 | 總建築面積 2,000 m² 以上 |
附錄 III 的要點:總建築面積按專案中最大的建築物計算。低於門檻的工程,如與須審查的工程共用自動火災報警或自動滅火系統,其報警和滅火部分須接受審查。

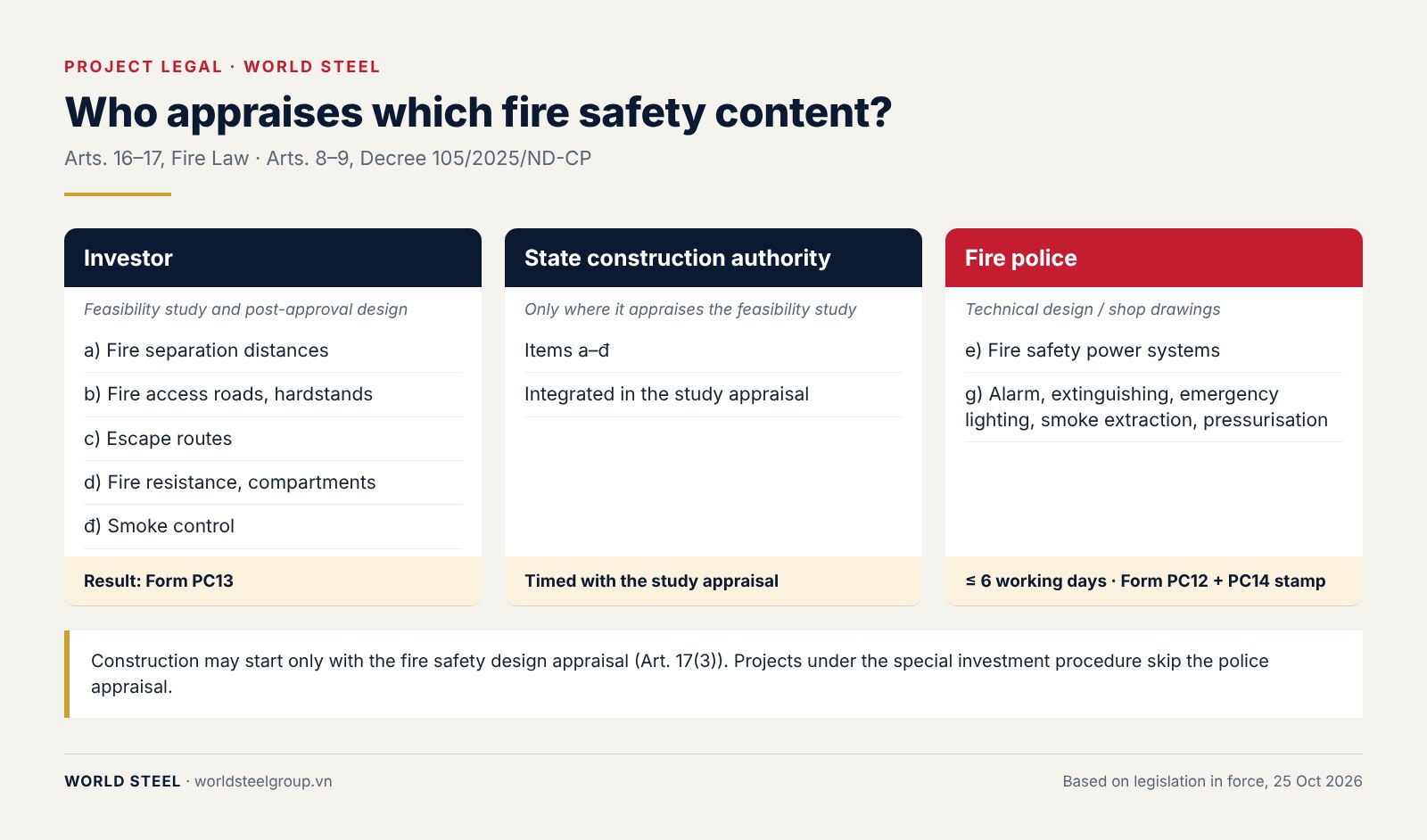

3. 誰審查什麼?
《消防法》第 17 條按內容(第 16 條第 1 款各項)和設計階段劃分審查職責:

| 審查主體 | 內容 | 時間 |
|---|---|---|
| 投資決定人(經營性專案的投資者) | a–đ 項(間距、通道、疏散、耐火、防排煙);對於未經建設專業機關審查的可行性研究,審查第 16 條第 1 款全部內容 | 專案審查時(第 17 條第 1 款 a 項);結果採用PC13 表格(第 105/2025/ND-CP 號議定第 8 條) |
| 國家建設專業機關 | a–đ 項 | 併入其所審查專案的可行性研究審查(第 17 條第 1 款 b 項;經第 347/2026/ND-CP 號議定修訂的第 105/2025/ND-CP 號議定第 6 條) |
| 消防警察 | e 項和 g 項:消防用電系統;消防裝置和系統 | 技術設計或施工圖階段(第 17 條第 1 款 d 項) |
| 投資者 | 基礎設計之後階段設計的 a–đ 項(建設專業機關不審查時) | 技術設計或施工圖階段(第 17 條第 1 款 đ 項) |
4. 消防警察審查
附錄 III 所列工程須經消防警察設計審查,但臨時工程、按特別投資程式實施的工程和國防軍事工程除外(第 105/2025/ND-CP 號議定第 9 條第 1 款)。審查內容包括(第 9 條第 2 款):
- 火災報警系統和獨立式探測器;
- 滅火系統、滅火器和移動式消防裝置;
- 應急照明、疏散指示標誌和語音疏散系統;
- 基本破拆工具;過濾式和自給式呼吸器;
- 消防電源:向消防系統、排煙、正壓送風、消防電梯、防火捲簾和防火門供電。
時限(第 9 條第 6 款):自收到完整有效材料之日起最長 6 個工作日;國家重要專案或 A 類專案的工程最長 10 日。審查結果為PC12 表格(第 347/2026/ND-CP 號議定規定的新表格)審查檔案,以及加蓋 PC14 表格印章的圖紙。材料可視窗遞交、郵寄或網上提交;網上提交在 8 個工作小時內確認受理。
5. 何時須重新審查?
設計變更、改造或用途變更導致以下情形的,須重新進行消防警察審查(第 9 條第 3 款):
- 改變報警或滅火原理、滅火劑或消防泵規格;
- 更換或增設報警或滅火系統。
此時警方僅審查變更部分。
6. 與施工許可證及開工的銜接
- 取得消防設計審查檔案後方可開工(《消防法》第 17 條第 3 款)。
- 須進行消防審查的工程須取得涵蓋消防的建設設計核查(2025 年《建設法》第 26 條第 5 款),許可機關將許可圖紙與透過消防審查的設計進行比對(第 217/2026/ND-CP 號議定第 54 條第 6 款)。
完整材料清單請參閱消防(二):審查與驗收材料清單。
法律依據
- 第 55/2024/QH15 號《消防與救援法》(2025 年 7 月 1 日施行,經第 118/2025/QH15 號與第 135/2025/QH15 號法律修正;2026 年 3 月 23 日彙整本 58/VBHN-VPQH)
- 第 105/2025/ND-CP 號議定(2025 年 5 月 15 日),詳細規定《消防與救援法》,2025 年 7 月 1 日施行
- 第 347/2026/ND-CP 號議定(2026 年 9 月 8 日),修正第 105/2025/ND-CP 號議定及相關議定,2026 年 9 月 15 日施行
- 第 347/2026/ND-CP 號議定附錄 III:須辦理消防設計審查之工程
- 第 135/2025/QH15 號《建設法》(2025 年 12 月 10 日,2026 年 7 月 1 日施行;第 43 條第 2–3 款自 2026 年 1 月 1 日起)
- 第 217/2026/ND-CP 號議定(2026 年 6 月 19 日),詳細規定《建設法》有關營建活動管理事項,2026 年 7 月 1 日施行
諮詢您專案的法律路徑
World Steel 為投資人提供從許可文件準備、設計與消防審查,到廠房施工與驗收的全程支援。提供您的專案資訊(地點、基地面積、樓地板面積、目標時程),我們的團隊將與您聯繫,一同檢視專案的法律路徑。
註:本文為依據 2026 年 10 月 25 日有效法規撰寫的一般資訊,並非針對任何特定專案的法律意見。標示 [...] 的項目尚未與官方文本核對,請向主管機關確認。越南文法規原文為正式版本。
